建筑工程深基坑支護相關問題探討
發布時間:2011-08-19 08:13:45更新時間:2023-07-11 17:36:50所屬分類:建筑知識瀏覽:1次
基坑支護是為保證地下結構施工及基坑周邊環境的安全,對基坑側壁及周邊環境采用的支擋、加固與保護措施。本文是作者結合某工程實例,對基坑支護體系進行分析,并對其失效事故及補救處理措施進行討論,提出基坑支護設計、施工、管理等方的一些建議。供同行參考
建筑工程深基坑支護相關問題探討
周崢嶸
摘 要:基坑支護是為保證地下結構施工及基坑周邊環境的安全,對基坑側壁及周邊環境采用的支擋、加固與保護措施。本文是作者結合某工程實例,對基坑支護體系進行分析,并對其失效事故及補救處理措施進行討論,提出基坑支護設計、施工、管理等方的一些建議。供同行參考。
關鍵詞:建筑工程;基坑支護;加固
1前言
城市高層建筑建設中,其規模、造價都有擴大的趨勢,基坑開挖深度已達十多米,甚至二十多米者也不少見。高層建筑的興建和地下空間的開發利用,使深基坑的支護擺到了十分重要的地位,尤其是在軟土地區中進行深基坑的開挖所暴露的問題日益增多,出現的事故也屢見不鮮。要成功地進行深基礎的施工,除了要精心的基礎設計以及符合實際的支護體系設計外,要有一支精干的施工隊伍和良好的施工組織管理,現就某市26 層大廈基坑支護失效及隨后所采取的處理方案進行討論。
2深基坑支護系統
城市建設中,由于建筑物鱗次櫛比,在深基坑開挖中,沒有余地可供邊坡放坡之用,因此常依賴于支護手段來保證基礎工程的正常施工。支護結構大致有以下幾種:高壓噴射或深層攪拌形成的水泥土墻。此種支護適于開挖深度不超過6m 的情況,施工無噪聲,具有抗?jié)B能力,可以提高人工降水效果。鋼筋砼支護樁。此種支護應用很廣泛,在加設錨桿情況下可適用于較深的基坑護坡。拱圈式增體結構。此方法利用了拱式結構合理受力特點,可適于開挖深度10m 左右。沉井結構和地下連續墻。此結構水平剛度較大,對周圍環境影響小,對土層條件適應性強,適用于各種深度的基坑開挖,并可兼做主體結構。此外,還有土釘墻、纖維織物袋裝土迭壘方法。應該指出,支護結構的選擇應根據基坑開挖深度、周邊環境、工程地質與水文地質條件等因素綜合確定。水平土壓力是作用在支護結構上的主要荷載,土壓力大小的確定目前仍沿用傳統的土壓力理論,由于理論的假設條件與工程實際存在一定的出入,主動土壓力和被動土壓力的實現都與支擋物的位移有關,且其大小對土工試驗參數也是較敏感的,因此,精確地確定支護結構上土壓力十分困難。
3工程基本概況

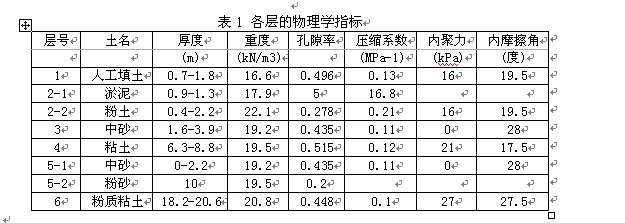

某大廈地下2 層,地上26 層,開挖面積為61.5m×42m,開挖深11m,基礎采用樁筏式。擬建建筑物的北側及東側是兩棟已建的6 層磚混住宅,其基礎為砂墊層上的淺基礎,基坑邊緣距住宅最近距離只有5m。該工程年初破土動工,由于基坑開挖產生的施工技術、管理方面諸多問題,持續5 個月沒有進行基礎施工。
4支護體系及其失效特征
工程采用樁筏式基礎,開挖之前做工程樁,直徑800mm,之后做圍護樁,直徑1000mm,間距1200mm,樁長26m,從基坑底入土15m。在開挖前沿基坑周圍做井點降水,并隨開挖進展在坑內排水,為了防止降水引起地面沉降而誘發東、北兩側相鄰住宅的傾斜、開裂,在圍護樁外圍增設了直徑600mm 的素混凝土阻水樁。這些措施在設計上無疑是合理有效的,但在開挖過程中,卻出現了坑壁大量滲水,多處出現管涌現象,大量砂、土流入坑內,基坑附近地表多處下沉、開裂,最大裂縫寬度達3.5mm,支護樁向坑內產生較大水平位移,并引發原有住宅發生沉降及傾斜,最大沉降量達50mm,居民們惶恐不安。發生險情之后圍繞搶險加固開展了大量工作,僅維護坑壁的穩定及搶險加固就花銷48.3 萬元,工期4個月。

5失效原因及處理方案分析
5.1 不設支護情況穩定性驗算
在不考慮支護條件下,采用畢肖普(Bishop)的圓弧滑動面法計算土坡的穩定安全系數K。不降水情況K=0.028,降水情況K=0.388,由計算可見,基坑開挖時必須采取支護措施。
5.2 設支護情況穩定性驗算
在設置鋼筋混凝土樁支護后,用朗肯土壓力理論計算主動、被動土壓力,且考慮地下水的影響。不降水,水、土壓力合算,抗傾覆安全系數K=1.095;不降水,水、土壓力分算,抗傾覆安全系數K=0.536;降水,水、土壓力分算,抗傾覆安全系數K=1.346;降水,水、土壓力合算,且考慮降水后,強度指標提高12%,抗傾覆安全系數K=1.568。由以上計算結果可見,本基坑在不降水的條件下,圍護樁滿足安全是比較困難的,降水后,仍處于臨界狀態,而實際施工過程中,由于施工管理等多方面原因,降水工作不利,所以出現事故當屬必然。
5.3 降水影響
本次開挖采用井點降水與局部回灌方法相結合的降水措施,降水深度至地面以下13m!15m,經計算降水影響半徑在265m!430m 之間,降水后,形成降水漏斗曲線,距邊坡不同距離水位下降值如表2 所示。

5.4 補救措施
出現險情后,相繼采取了四項措施:
第一,做錨桿,即在地面以下4m 處設置錨桿;
第二,在地面做鋼筋地錨;
第三,做鋼管內支撐,一端支于圍護樁與錨桿連接處,另一端支于工程樁樁頂;
第四,在支護樁樁間滲水處用水泥砂漿涂抹。
四項措施中,前兩項措施較為有利,但錨桿的施工速度較慢,使支護樁的水平位移、周圍建筑物的沉降及傾斜長時間發展,沒有得到有效地控制。第四項措施很不理想,水泥砂漿抹面以后,滲流仍然很嚴重,坑內大量積水。
5.5 施工質量
在支護樁頂設鎖口梁,該梁多處間斷,不封閉,對加強支護樁的整體剛度起的作用甚小。同時,支護樁和阻水樁質量較差,混凝土不密實,局部縮頸,箍筋間距大,且沒有全部與主筋焊接,使樁的剛度削弱。另外,阻水樁做的不理想,沒有達到密閉狀態,致使第三層土中砂不斷地隨水流流向坑內。
6結束語
基坑支護系統作為一種臨時性的設施,其設計一般安全儲備較小,也就是說大多數基坑支護體系的可靠性都有一定的適用前提和附加條件,而地下工程施工又是一項可變因素最多的工程,一旦設計前提不符,就使設計方案潛伏著事故隱患,而有一部分人對此認識不足,總以為是一種臨時性的施工措施,甚至業主方希望在支護系統中節約投資,進行不恰當?shù)母深A(yù),造成設計施工為難境地。從此項事故的發展和上述計算與分析可得以下幾點結論。
(1)設計方案欠妥,該工程開挖深度較大,采用懸臂樁支護,樁頂水平位移很難控制;
(2)降水不利,使支護樁承受更大的水平力,穩定安全系數降低;
(3)施工質量較差;
(4)監測不利。如果施工中對樁頂位移、地面沉降、水位變化等適時地觀測,能及時地采取有效措施,采用信息法施工,事故將不會繼續發展,損失也會減少。
