向莆鐵路閩江特大橋墩身裂紋分析及處理

發布時間:2011-02-26 10:38:44更新時間:2023-06-17 15:13:06 1

  一、概述
  閩江特大橋位于福州市閩侯縣上街鎮和荊溪鎮境內,全橋長7638.81m,起訖里程:FDK528+545.37~FDK536+184.18,中心里程FDK532+364.775。全橋共計214個墩臺,213跨,橋跨布置為159孔32m簡支T梁,21孔24m簡支T梁,1孔20m簡支T梁,1孔72m系桿拱,8聯31孔連續梁。主要在FDK528+577處跨越福銀高速公路,在FDK528+720處跨越316國道,然后跨越閩江,在FDK530+730處跨越規劃濱江大道,在FDK532+618~FDK532+668處跨越規劃福州外環高速公路,在FDK533+716處跨越荊溪,在FDK533+844處跨越115縣道,在FDK534+163處跨越外福鐵路疏解線后與外福鐵路并行,最后在FDK535+126處跨越桐溪后而止。
  閩江特大橋除0#和213#為空心橋臺,1#墩為T形等截面實心墩外,其余共計212個墩身,墩身形式均為圓端形等截面或變截面單柱式實心墩,墩高由6m~26.4m不等,墩身鋼筋凈保護層3.5-4.0cm,墩臺身混凝土為C35、C40耐久性混凝土。
  二、墩身施工情況
  閩江特大橋墩身自2009年8月開始施工,截止2009年11月9日共完成20個。
  1、混凝土澆注和運輸方法
  墩臺身及墩帽混凝土視墩身高度采用一次或分次澆注,由于墩身數量多,墩身模板倒用次數多,故墩身模板采用鋼模板分節制造、拼裝。
  (1)混凝土運輸采用混凝土攪拌車進行運輸,攪拌車的在運送混凝土之前已將其混凝土罐內壁濕潤,防止混凝土流動性減少。
 。2)在混凝土的運輸過程中,加強了協調工作保持混凝土施工的連續性。
 。3)混凝土澆注采用分層施工,每層的澆注高度為20~30cm;采用插入式震搗器震搗,震搗器的移動間距不超過該震搗器作用半徑的1.5倍,且每次震搗時,相互重合1/3,振搗棒操作時快插慢拔,震搗棒伸入下層5~10cm,與側板保持5~10cm的距離,震搗時,避免振動棒碰撞模板、鋼筋及其它預埋件。同時保證不漏震、欠振和過震,震搗的原則是,混凝土不再下沉,表面無氣泡產生,出現泛漿,模板的轉角及與模板接觸面應震搗密實,無氣泡殘留。
 。4)混凝土運輸、澆注及間歇的全部時間不超過下層混凝土的初凝時間。
  (5)當混凝土下落高度大于2m時,采用懸掛減速串筒,防止混凝土離析。
  2、混凝土拆模時間
  墩身拆模時混凝土強度達到設計強度的75%,本橋拆模時間一般控制在3天左右。拆模時杜絕硬撬,撞擊,以免損傷混凝土表面。
  3、混凝土的養護措施

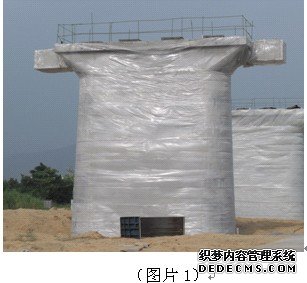

  混凝土澆注完成后,進入養護狀態,養護采用自然養護,未拆模時采用墩頂模板內蓄水養護,拆模后采用墩頂補水養護,養護用水為淡水。在墩身模板拆除后,對混凝土表面采用塑料薄膜對其進行覆蓋,灑水養護時間不少于14d,灑水頻次以能保持混凝土表面濕潤狀態為度。(見圖片1)。
 灑水頻次以能保持混凝土表面濕潤狀態為度

  三、墩身裂紋情況
  1、裂紋形狀
  通過觀測發現,墩身裂紋基本上都是豎向裂紋,多發生在承臺向上5米范圍內,裂紋深度在5cm以內,長度一般為2~5m,豎向發展。
  2、裂紋發生時間
  通過對裂紋觀測數據的分析,墩身裂紋多產生在混凝土拆模后的5~15天左右時間范圍內。
  3、裂紋成因
  墩身混凝土開裂的可能原因有:
 。1)橋墩體積相對較大,混凝土標號相對較高且采用耐久性混凝土,水化熱難以控制,實測溫度顯示3天后墩身內最高溫度達65度。內外溫差過大是產生混凝土開裂的主要原因。
 。2)由于混凝土泵送的需要,混凝土單位體積用水量和砂率較大;且混凝土泵送時灌注速度較快,水化熱難以及時散發。
 。3)混凝土配合比方面,水膠比偏大、水泥用量偏多。
 。4)原材料方面,水泥性能不穩定,水化熱大,粉煤灰泌水量大。
 。5)橋墩構造方面,鋼筋保護層偏大,配筋偏少。
 。6)混凝土養護方面,保濕與養護措施不到位。
 。7)墩身混凝土灌注時,承臺已施工多日,收縮徐變不一樣。
  四、墩身裂紋控制措施
  加強研究,邀請相關方面的混凝土專家進場進行指導,多與相關單位交流、溝通。
  1、施工中控制坍落度14cm左右,以減少含水量,從而降低水化熱?刂苹炷翝仓俣龋娱L澆筑時間。
  2、加強對現有裂縫寬度和深度的觀測,掌握其發展變化的規律,在其處于穩定狀態后提出合理的修補方案,并報監理審批后方可修補。
  3、配合比進一步優化,參照東海大橋和杭州灣等大橋的相關經驗,配合比采用雙摻,即在混凝土中同時摻入粉煤灰和礦渣粉。
  4、從施工工藝上加強研究、改進。在大體積混凝土內布置冷卻水管,冷卻管降溫要有具體的指標。混凝土澆筑結束及終凝后開始不間斷循環冷卻,冷卻時間為14天。
  5、加強內部散熱外部保溫保濕養護,在混凝土內部埋置測溫元件,掌握不同部位、不同級別混凝土在水化過程中的放熱和溫度變化規律,以指導混凝土的養護。
  6、降低混凝土入模溫度,采用粗骨料澆水和在攪拌水中加冰等措施最大限度降低入模溫度。
  7、加強對原材料的檢驗檢測工作,特別是水泥的化學分析,確保原材料的質量穩定。
  五、墩身裂紋修復施工步驟
  1、修補材料
  為使裂紋修補后外觀色差相對較小,我部選用白水泥+水泥+粉煤灰和107膠試拌各種配比,并在做了多塊色板。各種配比如下表:

 修補材料配比表

   經多人認真比較,選用配比為6:2:2,用107膠拌和。以上材料由試驗室拌和完畢,現場須結合實際情況,適度調整白水泥及水泥的數量,以修補顏色與墩身本身顏色保持一致。
  2、修補方法
  表面清污除塵后,用刀片在墩身裂紋處切一道細縫,將表面裂紋適度拓寬(以便于修補),然后將以上材料用刮刀均勻涂在裂紋縫處,待修補材料凝固后,用砂紙將修補處適度打磨,保證表面的平整光滑。
  3、注意事項
 。1)修補材料與墩身顏色應盡量保持一致。
 。2)修補時應注意作業安全。
 。3)所有進入施工現場的人員必須戴好安全帽,并按規定配戴勞動保護用品,或安全帶等安全工具。
  (4)所有人員不得穿拖鞋、高跟鞋、硬底易滑鞋和裙子進入施工現場。
 。5)在吊籃、鋼管架上施工時,要有防護設施(護欄,安全繩等),以防止墜落。
