【摘要】近年來,我國在國際建筑市場上承包建設工程的步伐明顯加快,工程項目管理與國際慣例接軌,工程索賠工作日益引起承包商的高度重視。
【關鍵詞】 建筑工程 索賠 事例 計算
在國際承包市場上,工程索賠是承包人與發包人保護自身正當權益,彌補工程損失的極其重要并且十分有效的手段。索賠是一種正當?shù)臋?quán)利要求,它是合同當事人之間一項正常而且普遍存在的合同管理業務,是一種以法律和合同為依據的合情合理行為。索賠是雙向的,業主和承包商都可以向?qū)Ψ教岢鏊髻r要求,任何一方都可以向?qū)Ψ教岢龅乃髻r要求進行反駁,這種反駁就是反索賠。
無論索賠工作還是反索賠工作,任何一方都要有強烈的索賠意識,建立和完善索賠管理部門,培養和引進懂法律法規、懂合同分析和合同管理、懂工程概預算和有豐富工程索賠經驗的專門人才和復合式人才,使索賠工作貫穿于工程建設的全過程中,并建立一套完整的索賠工作程序來保證承包商有計劃地開展索賠工作。
現著重對承包商向業主索賠進行詳細分析,并就下列五項內容進行重點闡述,僅供參考。
1、承包商的索賠工作人員應熟練和掌握索賠的基本程序,方能有序開展索賠工作。
1.1 根據合同的約定及時、準確、客觀向業主遞交索賠報告,向業主表明索賠要求和聲明保留索賠權利。
1.2 做好索賠資料的準備工作
1) 掌握索賠事件的詳細過程。
2)分析索賠事件產生的原因,明確索賠的根據。
3)確定工期和費用索賠值。
4)收集真實證據。
5)起草索賠文件。
1.3 在合同約定的時限內,提交正式的索賠文件。索賠文件的的內容應包括總述部分,論證部分,工期和費用索賠的計算部分,證據部分。其中論證部分是關鍵,其目的是說明自己擁有索賠權。
1.4 索賠文件的審核和審查。承包商應懂得業主對索賠報告的反駁點,做到知己知彼,使自己處于主動和有利的地位。因此,承包商在索賠報告的時限上,一定要在合同約定的時限內提交報告,否則無效。索賠事件應真實可靠,不要無中生有。對索賠事件的原因,責任分析要實事求是,重點在于非承包原因造成承包商的工期、費用損失。承包商提供的索賠證據應真實合法,工期、費用索賠值的計算應合情合理,不要漫天要價,只有這樣才能有效避免業主抓住自己的失誤提出反索賠,并避免不必要的時間浪費。
2、承包商的索賠工作人員應熟悉和掌握索賠的依據。
索賠的依據不外乎適用的國家法律、行為法規、合同文件及工程慣例,其中合同文件主要包括:1)合同協議書,2)中標通知書,3)投標書及附件,4)專用合同條款,5)通用合同條款,6)技術標準,7)設計圖紙,8)工程量清單,9)工程報價單。
3、承包商的索賠工作人員應認真做好索賠證據的搜集工作。
日常搜集的各種證據應真實、有效、及時。在工程建設過程中會產生大量的資料,應自始自終做好各種資料積累工作,這些資料都是開展索賠工作不可或缺的有力證據。重點是工程的會議紀要、各種往來函件、氣象資料、工程照片和錄像、市場行情資料、材料和設備采購、使用方面的憑證、業主的工程簽證單、施工變更指令、工程驗收?qǐng)?bào)告和技術鑒定書等。
4、承包商的索賠工作人員應掌握常見的各類索賠事件。
1)業主違反合同給承包商造成工期和費用損失。
2)因工程變更造成工期、費用的損失。
3)由于工程師對合同文件的歧義解釋?zhuān)夹g(shù)資料不確切,或由于不可抗力導致施工條件的改變?cè)斐晒て、費用的增加,以及不可預見的外部條件導致承包商損失和特殊風險導致承包商損失。
4)業主提出提前完工或縮短工期而造成承包商的費用增加。
5)業主延誤支付期限造成承包商的損失。
6)非承包商的原因?qū)е鹿こ倘毕莸男迯?fù)所發生的損失或費用。
7)非承包原因?qū)е鹿こ虝和J┕ぁ?/p>
8)物價上漲、法規變化、貨幣貶值、匯率變化等。
業主提出提前完工或縮短工期造成承包商的費用增加事例:
大連旅順龍王塘水庫加固工程二標段(2009年),業主為響應大連市政府“搶工期、樹形象”的號召,要求施工單位加快施工進度,為此,施工單位在原投標文件采用二臺汽車起重機(吊運鋼筋砼板及瀝青砼)的基礎上,又配置四臺汽車起重機以增加施工強度,全部壩段分成四個施工段同時施工。施工單位提出索賠意向通知及索賠申請,要求業主就增加的機械費用予以賠償。
地質等技術資料不確切造成承包商的費用增加事例:

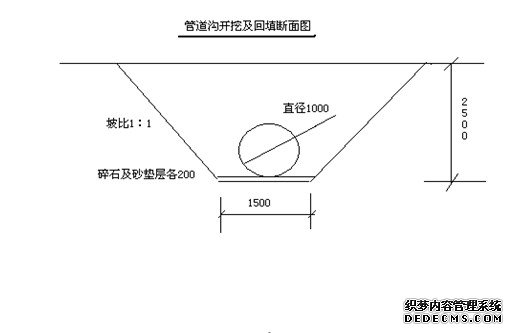

大連瓦房店市松木島大化引水工程四標段六包過九龍水庫段(共200延長米),開挖斷面圖如下圖:
由于地質資料中沒有淤泥層,但是施工單位在開挖過程中發現有大量淤泥存在,因此施工單位提出以下索賠事項工程量:
序號 原因 項目名稱 工程量
1 原招標文件中為土方開挖,現為淤泥開挖,單價增加。同時淤泥開挖坡比要大于土方開挖坡比,工程量增加。 淤泥開挖 (6.5+1.5)/2*2.5*200=2000m3
扣除原土方開挖 -1375m3
2 按招標文件要求,不能用淤泥回填,而改用取土回填,增加取土費用。 取土回填 2000-管體積157-砂及碎石墊層120=1723 m3
3 按招標文件要求,凡遇到淤泥層,引水管道下應鋪設碎石及砂墊層各200mm厚,因此又增加了碎石及砂墊層的費用。 碎石墊層 1.5*0.2*200=60 m3
砂墊層 1.5*0.2*200=60 m3
按投標文件的相應價格計算此部分費用。
本人在施工現場工作多年,如此事例不勝枚舉,在此不再贅述。
只有掌握常見的各類索賠事件才能抓住索賠工作的重點,進而有效地獲取應得利益。
5、承包商的索賠工作人員應熟悉并掌握索賠值的基本計算。
5.1 工期索賠的計算方法常用的有以下三種:
1) 直接法,是指索賠事件直接發生在關鍵線路上,造成總工期延誤,可將延誤時間作為工期索賠值。
2) 比例分析法,是指按工程量的比例分析和按合同價的比例分析這兩種方法。
3) 網絡分析法,是指通過索賠事件發生前和發生后網絡計劃的計算工期之差來計算工期索賠值。
5.2 費用索賠的計算方法參考下列內容。
可索賠的費用包括直接費、間接費、分包費、總部管理費、利潤。
直接費包括人工費、施工機械使用費、材料費。、
間接費包括現場管理費、保函手續費、保險費、臨時設施費、咨詢費、交通設施費、代理費、利息、稅金、其他。
總部管理費包括管理人員工資、辦公費、差旅費、通訊費、職工福利費等。
對常用費用計算簡單介紹一下,僅供參考。
1)人工費是指合同之外的額外工作所花費的人工費用,非承包商原因的工效降低所增加的人工費用,及非承包商責任工程延期導致的人員窩工費和工資上漲費等。
2)材料費是指由于索賠事項材料實際用量超過計劃用量而增加的材料費,由于非承包商責任工程延期導致的材料價格上漲及由于客觀原因?qū)е虏牧蟽r(jià)格的大幅度上漲等。
3)施工機械費用是指由于完成額外工作增加的機械使用費,非承包責任工效降低增加的機械使用費,由于業主原因?qū)е聶C(jī)械停工的窩工費等。
4)現場管理費是指承包商完成額外工程,索賠事項工作以及工期延長期間的費用。
5)利息是指拖期付款的利息、錯誤扣款的利息,具體利率按下述規定執行。
A、按當時的銀行貸款利率,B、按合同雙方協議利率。
6)利潤是指工程變更、技術性缺陷等引起的索賠,承包商列入利潤。
總之,建設工程索賠工作任重道遠,各種因素錯綜復雜,但只要承包商高度重視,組織機構健全,堅持有理、有利、有節的原則,充分做好協調工作,就一定能夠爭取到承包商自己應得的利益。
轉載請注明來自:http://www.jinnzone.com/baoxianlw/3764.html
