膠粉聚苯顆粒貼砌聚苯板外墻外保溫施工技術

發布時間:2011-02-25 11:36:44更新時間:2025-01-06 17:49:24 1

  [摘要]隨著建筑節能和保護大氣環境要求的不斷提高,對外墻外保溫提出越來越高的要求,我國也正式頒布了《建筑節能工程施工質量驗收規程》,并且強制要求單位工程竣工驗收應在建筑節能分部工程驗收合格后進行,充分的體現了國家對建筑節能及環保的重視。在各種建筑節能體系中,以聚苯乙烯做保溫層加薄抹灰罩面的做法使用得較為普遍,我公司建設開發的濟南海右重華商住樓項目采用了膠粉聚苯顆粒貼砌聚苯板技術,充分的發揮了該體系的優點,取得了比較理想的效果。

  [關鍵詞]海右重華;膠粉聚苯顆粒貼砌聚苯板;施工;質量控制

  1膠粉聚苯顆粒貼砌聚苯板外墻外保溫體系簡介

  濟南市海右重華商住樓項目位于濟南市經四緯九路,該工程地下兩層,地上32層,建筑節能要求達到65%。本工程采用了膠粉聚苯顆粒貼砌聚苯板外墻外保溫體系,不僅能夠達到保溫效果,而且有效的克服了保溫墻面易出現的空鼓、裂縫等質量缺陷,取得了良好的效果。該體系的具體做法為:混凝土界面砂漿處理墻面,抹粘結保溫漿料25mm厚,粘貼膨脹聚苯板(450×600×50mm),聚苯板雙面涂刷聚苯板界面砂漿,抹膠粉聚苯顆粒10mm找平,抹第一遍抗裂砂漿,粘貼耐堿網布,抹第二遍抗裂砂漿,柔性耐水膩子,外墻涂料。

  2施工準備

  2.1材料準備

  膠粉聚苯顆粒保溫漿料涂料飾面做法中常用材料的主要性能應滿足下列各表要求,并在施工前將由國家法定檢測部門出具的檢測報告報總包方備案。應報驗材料的品種和性能指標如下:

  2.1.1建筑用界面處理劑主要技術指標:

  應符合《建筑用界面處理劑應用技術規程》(DBJ/T01-40-98)規定要求。

  2.1.2膨脹聚苯板,為阻燃型聚苯乙烯泡沫塑料板,厚度依據設計厚度。膨脹聚苯板在與基層墻體粘結前應預先加工好,采用開槽法,在正反兩面必須滿刷界面劑。

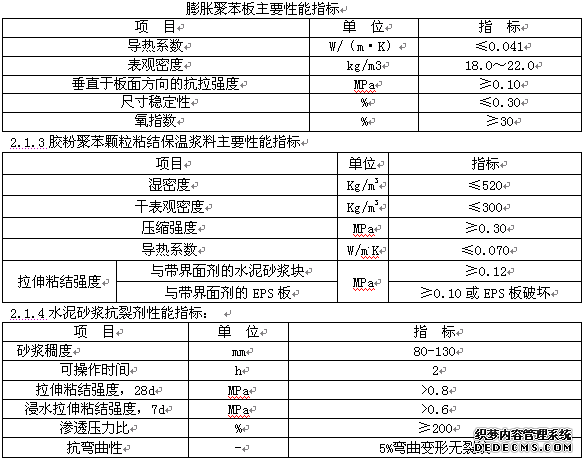

材料主要性能指標

  2.1.5四角鋼絲網的主要技術指標

四角鋼絲網的主要技術指標

  2.1.6塑料膨脹錨栓由螺釘和帶圓盤的塑料膨脹套管兩部分組成,其中螺釘采用經過表面防銹蝕處理的金屬制成,塑料膨脹套管應采用聚酰胺、聚乙烯或聚丙烯等制作。塑料膨脹錨栓應滿足下表性能指標:

塑料膨脹錨栓性能指標

  2.1.7水泥:強度等級42.5普通硅酸鹽水泥,水泥性能存運符合《硅酸鹽水泥、普通硅酸鹽水泥》(GB175-99)的要求。

  2.2機具準備

  2.2.1機械準備

  常用機械:電熱絲、接觸式調壓器、電烙鐵、強制式砂漿攪拌機、垂直運輸機械、水平運輸機械、手提攪拌器、噴槍。

  在進行保溫施工前,按工程量的大小,進場工人的數量安裝好容積約300L砂漿攪拌機,按現場平面布置搭設攪拌機棚,接通水電調試正常.攪拌棚的地點應選擇背風向?拷怪边\輸機械。攪拌棚三側封閉,一側作為進出料通道,應有頂棚,地面應平整堅實。施工用雙排腳手架搭設牢固,吊籃安裝完畢安全檢查驗收合格,垂直運輸機械安裝驗收完畢。

  2.2.2常用工具的準備

  常用抹灰工具及抹灰的專用檢測工具、經緯儀劑放線工具、水桶、剪子、滾刷、鐵鍬、手錘、方尺、靠尺、水平尺。

  2.3基層準備

  2.3.1保溫施工前應會同相關部門做好結構驗收的確認,外墻面基層的垂直度和平整度應符合現行國家施工及驗收規范要求,進行隱蔽施工前應做如下的檢查工作,總包方將各大角的控制鋼垂線安裝完畢,高層建筑鋼垂線用經緯儀檢驗合格。

  2.3.2外墻面的陽臺欄桿,雨漏管托架,外掛消防梯等安裝完畢,墻面的暗埋管線、線盒、預埋件應提前安裝完畢,并應考慮到保溫層的厚度影響。

  2.3.3外窗的輔框安裝完畢。

  2.3.4墻面腳手架孔、穿墻孔及墻面缺損處用水泥砂漿修整完畢。

  2.3.5混凝土梁/墻面的鋼筋頭和凸起物清除完畢,墻表面凸起物大于或等于10mm時應剔除。

  2.3.6主體結構的變形縫應提前做好處理。

  2.3.7墻面應清理干凈,清洗油漬、清掃浮灰等,舊墻面松動、風化部分應剔除干凈.

  2.4技術準備

  2.4.1保溫施工前施工負責人應熟悉圖紙,明確施工部位和工程量按工期要求制定施工方案。

  2.4.2組織施工隊進行技術交底和觀摩學習,進行好安全教育。

  2.4.3材料配制

  保溫施工前應指定專人負責材料配制,配制方法如下:

  (1)干拌建筑基層界面砂漿的配制:

  按水∶干拌建筑基層界面砂漿=(0.50-0.55)∶1(重量比)的比例將干拌建筑基層界面砂漿倒入按比例預先稱量好的水的中,用手提攪拌器或砂漿攪拌機進行攪拌,攪拌到均勻無結塊后,靜置5min,如有反稠現象,再適當加水攪拌到適當施工的稠度,即可使用。

  建筑基層界面處理劑(乳液)重量比:界面劑:中砂:水泥=1:1:1。

  (2)聚苯板涂刷界面砂漿的配制

  聚苯板涂刷界面劑:水洗中砂:42.5R普通硅酸鹽水泥(重量比)=1:1:1。先將水泥與中砂混合均勻后,再加入界面劑(或在界面劑中先加入中砂攪拌均勻后再加入水泥)攪拌成均勻漿狀,稠度以能用滾子或刷子方便滾刷為宜。

  (3)粘結保溫漿料的配制

  先開機,將35~40kg水倒入砂漿攪拌機內,然后倒入一袋35kg膠粉料攪拌3~5min后,再倒入一袋200L聚苯顆粒繼續攪拌3min,攪拌均勻后倒出。該漿料應隨攪隨用,在4h內用完。

  (4)抗裂水泥砂漿的配制

  水泥砂漿抗裂劑:中砂:水泥按1:2:1重量比用砂漿攪拌機或手提攪拌器攪拌均勻。配制抗裂砂漿加料次序,應先加入抗裂劑、中砂,攪拌均勻后,再加入水泥繼續攪拌3min倒出。抗裂砂漿不得任意加水,應在2h內用完。

  3施工方法

  3.1施工工藝流程

  基層處理——界面砂漿處理——吊垂直線、套方、彈控制線、——抹25mm厚粘結保溫漿料——粘貼砌筑膨脹聚苯板——用粘結保溫漿料砌筑填平10mm寬灰縫——做餅、沖筋、作口——抹10mm厚膠粉聚苯顆粒找平層——保溫層驗收——抹抗裂砂漿第一遍抗裂砂漿——鋪貼固定四角鋼絲網,用錨栓固定——抹第二遍抗裂砂漿——彈性膩子--涂料

  3.2施工方法

  3.2.1吊垂直、放線

  多層建筑放線可直接采用10kg大線墜吊細鐵絲進行放線,高層建筑可采用大線墜分段放線與經緯儀投測法相結合的方法進行放線,放線時要注意鋼垂線距墻面距離應為保溫層總厚度,即聚苯板厚度加2.5cm粘結保溫漿料厚度,放線時應從墻面的大陽角處放起,山墻處每間隔2m應放控制線一根,門窗口角、墻體陰角、陽臺角、裝飾柱角等處均應放垂直控制線和彈出保溫層厚度控制線。

  3.2.2界面處理

  按上述配比將其攪拌均勻制成界面砂漿,對要求作界面處理的基層應滿涂混凝土界面砂漿,用滾刷或掃帚將界面砂漿均勻涂刷,必須保證所有的墻面都做到毛面處理;注意界面砂漿層不宜施工過厚,避免影響保溫層厚度。

  3.2.3貼標準角板、放水平線

  在首層陽角處按垂直控制線和50線粘貼聚苯標準角板,粘結時應注意聚苯板應探出墻體一個保溫層總厚度,保證陽角為錯茬粘貼;應先用線墜雙向吊垂直檢查,最后應用水平尺檢驗聚苯板水平度合格。同樣在墻體的另一端粘貼標準聚苯角板,并在兩板間拉出該貼砌層的水平控制線。

  3.2.4貼砌聚苯板

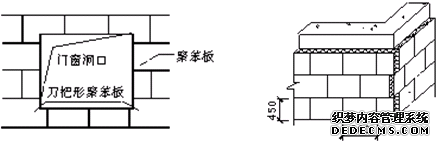

  在墻面首先抹約2.5cm粘結保溫漿料,然后用漿料將聚苯板背面的溝槽抹平,按上跟線,下跟棱的要求分層粘貼聚苯板,也可采用僅在墻面抹灰均勻輕柔擠壓聚苯板,使聚苯板溝槽埋入漿料的方法;聚苯板間應用漿料砌筑約10mm的板縫,注意灰縫不飽滿處用膠粉聚苯顆粒粘結保溫漿料勾平。每層砌完應用2m靠尺和托線板檢查平整度和垂直度。排板時應按水平順序排列,上下錯縫粘貼,陰陽角處應做錯茬處理,窗口處聚苯泡沫板裁成刀把形,如圖2、圖3。

  聚苯板排板時遇到非標準尺寸時,可進行現場裁切。裁切時應注意邊口尺寸整齊,切口應與聚苯板面垂直。整墻面陽角處應盡可能使用整板,必須使用非整板時,非整板的寬度不應小于300mm。

  聚苯板表面平整度,垂直度不達標時應用粗砂紙將其打磨致達標為止。

  3.2.5門窗側口做法

  聚苯板用粘結保溫漿料貼砌施工時,門窗側口部位地保溫應用保溫漿料直接抹灰作口施工。門窗上口滴水槽在保溫層施工完成后,根據設計要求彈出滴水槽控制線,用壁紙刀沿線劃開設定的凹槽,槽深15mm左右,用抗裂砂漿填滿凹槽,將滴水槽(成品)嵌入凹槽與抗裂砂漿粘結牢固,收去兩側沿口浮漿,滴水槽應鑲嵌牢固、水平。

圖2保溫板排板示意圖

  圖2保溫板排板示意圖 圖3大角排版圖

  3.2.6找平層保溫漿料施工

  3.2.6.1待貼砌聚苯板的墻面基本干燥后即可進行保溫漿料的施工。

  3.2.6.2在保溫漿料和抗裂砂漿配制時,攪拌需設專人專職進行,以保證攪拌時間和加水量的準確;在施工現場攪拌質量可以通過觀察其可操作性、抗滑墜性、膏料狀態以及其測量濕表觀密度等方法判斷。

  3.2.6.3膠粉聚苯顆粒找平1cm一般一次完成,必須壓實抹平。

  3.2.6.4保溫漿料底層抹灰時順序按照從上至下,從左至右抹灰,在壓實的基礎上可盡量加大施工抹灰厚度,抹至距保溫標準貼餅差1cm左右為宜。保溫漿料面層抹灰厚度要抹至與標準貼餅一平,涂抹整個墻面后,用大杠在墻面上來回搓抹,去高補低最后再用鐵抹子壓一遍,使表面平整,厚度一致。

  3.2.6.5陰陽角找方應按下列步驟進行:

  (1)用木方尺檢查基層墻角的直角度,用線墜吊垂直檢驗墻角的垂直度。

  (2)保溫漿料的面層灰抹后應用木方尺壓住墻角漿料層上下搓動,使墻角保溫漿料基本達到垂直.然后陰陽角抹子壓光。

  (3)保溫漿料面層大角抹灰時要用方尺,抹子反復測量抹壓修補操作確保垂直度±2mm,直角度±2mm。

  (4)本工程窗戶采用后塞口施工時,從外墻面頂部的檐口處沿洞口兩側吊垂直控制通線,同層窗口拉水平控制通線;控制通線的位置應考慮外窗肩、窗沿、窗臺等保溫抹灰后壓住窗框的距離,保溫抹灰壓住窗框周邊尺寸宜為10mm。根據控制通線做好窗口周邊的灰餅,抹灰時注意,抹灰面與窗框接觸面應留直口,留茬應在同一個平面上。該施工窗口做法對放線的要求非常精確,若有偏差將會增加該處的保溫厚度,也將增加后續的安裝窗的難度。

  (5)門窗口施工時應先抹門窗側口,窗臺和窗上口再抹大面墻。施工前應按門窗口的尺寸截好單邊八字靠尺,作口應貼尺施工以保證門窗口處方正與內、外尺寸的一致性。

  (6)保溫漿料施工完成后應按檢驗批的要求做全面的質量檢驗,在自檢合格的基礎上,整理好施工質量記錄報總包方和相關方進行隱蔽檢查驗收。

  3.2.7保溫層檢驗

  保溫層施工完成后應按檢驗批的要求做全面的質量檢驗,在自檢合格的基礎上,整理好施工質量記錄報總包方和相關方進行隱蔽檢查驗收。

  3.2.8增強層(抗裂層)施工

  3.2.8.1待保溫漿料完工后3天即可開始進行抗裂砂漿的施工。

  3.2.8.2增強層采用抗裂砂漿及耐堿玻璃纖維網施工。施工前應檢查保溫表面是否平整、清理是否干凈以及基層是否干燥。

  3.2.8.3抗裂砂漿分兩遍進行施工,抹第一遍抗裂砂漿時,厚度應控制在1-2mm左右,要求滿抹,不得有漏抹之處,然后將抗裂網壓入砂漿,待表面干燥再薄抹第二遍抗裂砂漿,玻璃網不得暴漏在外,但隱約可見到網的脈絡即可。注意砂漿隨攪隨用嚴禁使用過時灰。

  3.2.8.4玻璃纖維網的鋪設應至上而下為宜,采用抗裂纖維時應適當增加網片長度,盡量將網片整平,同時減少接頭的數量。若表面采用平涂裝飾,應采用專門配套的柔性膩子進行批刮。

  3.2.8.5開始進行鋪網前,應檢查保溫層平整度,平整度達不到要求時,不得進行抗裂砂漿的施工。

  3.2.8.6窗口及洞口角部的聚苯板應采用整塊切割,不得采用碎塊拼接。鋪設玻璃網格布時,四個角為減少其應力做一道加強網,即四個角沿45°鋪貼200mm*300mm玻璃網格布加強帶。

  3.2.8.7聚苯板與其它建筑構件連接處玻璃布均采用反包,用聚胺酯發泡材料填補以確保防水,并用密封膏密封。

  4質量要求

  外保溫墻體所用的各種材料與配件的產品質量,以及工程施工質量均應得到控制,應嚴格過程控制,及時進行隱蔽工程的質量驗收,以保證外保溫體系的工程質量。

  (1)嚴格按照配比進行材料的計量工作是保證工程的前提。

  (2)基層應盡量平整,并且混凝土表面要進行界面處理。

  (3)聚苯板容重在18-22kg,應為阻燃,聚苯板生產放置六星期后方可進行切割。

  (4)粘結保溫板時要牢固,板面要平整,不應有錯臺,板縫使用膠粉聚苯顆粒填塞密實。

  (5)玻璃布要使用耐堿布,玻璃布不得暴漏在外,但隱約可見到網的脈絡即可,鋪設玻璃布抹砂漿時,避免太陽的暴曬。洞口周圍要進行加強處理,以分散集中應力。

  (6)嚴格控制10mm厚膠粉聚苯顆粒找平層的平整度,做好玻璃網格布接茬質量。

  (7)嚴格控制陰陽角線角的順直,對滴水、小面及落水管背面應重點處理。

  (6)設置變形縫,做好節點的密封,保溫與其他構件連接處均要進行密封處理。

  (7)施工溫度應在5°以上。
