摘要:本文介紹市政雨、污水管道合槽施工技術在工程實踐中的應用。
關鍵詞:污水管道;合槽施工技術;施工;市政
市政雨、污水夾砂玻璃鋼管道的施工周期較長,其中成槽效果是施工的關鍵,尤其是新建雨污水管道、道路及綜合管線工程,施工工期緊,各種管線多,并且主線與支線交叉,故施工難度較大,通過合理選擇合槽施工方式可以解決以上問題。
新建雨、污水管道工程的傳統施工方法是先做污水管道、后做雨水管道。污水管線埋深大,成槽困難,要求盡快施工、及時回填以避免塌方等質量事故發生。當污水回填到一定高程后再進行雨水溝槽開挖。其優點是便于控制質量和現場操作,缺點是需二次開槽,施工進度慢,另外雨水管基位于污水肥槽上時需進行基礎處理,這增大了工程量和質量隱患。在福建省泉州市某雨污水管道、道路及綜合管線工程中采用了雨、污水管道合槽施工技術。
1工程概況

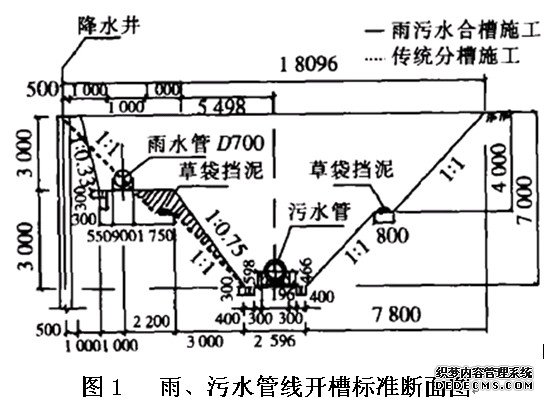

泉州市某雨污水管道、道路及綜合管線工程是泉州市重點工程。污水管線埋深為7~8m,管徑為800mm,采用夾砂玻璃鋼管,水泥砂漿抹帶。雨水管線埋深為3~5m,管徑為400~1400mm,管材及做法與污水管相同,標準斷面雨水結構寬度為900mm。雨、污水管中間距為4.5m。具體見圖1。
施工工序包括溝槽開挖、平基混凝土、鑿毛、下管、安管、井室砌筑、管座混凝土、鋼絲網水泥砂漿抹帶、閉水試驗、回填土。
2合槽施工技術與傳統施工方法的比較
雨、污水管道合槽施工中應重點控制成槽質量,槽下口寬度及開槽坡度依據施工規范并結合現場實際來選擇。在該工程的施工中借鑒二步槽理論適當調整了二步槽邊坡系數,減少了土方開挖量,二步槽邊坡坡度變陡。因工期緊,降水時間短,未能保證完全干槽施工,在槽底分別設置了排水溝排水。雨水管成槽同時起到了二步槽作用。根據現場實際,在污水管一側地下4m流砂層位置設置了二步槽臺,碼草袋裝粘土臨時擋水。為確保施工安全,一步槽邊坡放緩至1∶1。另外,最初將降水井布置在雨水管一側(因右側為施工路位置),實際上布置在雨、污水管道之間的二步槽臺處更合理。該雨污水管線的降水布置即汲取了之前的教訓,將降水井布置在雨、污水管道之間的二步槽臺上,且降水周期滿足要求,基本做到了干槽施工。與傳統分別開槽施工方法相比,合槽施工具有如下優勢:
、偈┕みM(jìn)度
施工中兩條管線同時開挖,施工機械得以充分利用。成槽后作業人員可以在各自的工作面上同時進行雨水和污水管道施工;炷翝仓赏瑫r進行,減少了罐車移動次數。鋼模、木方等周轉材料可以在雨水和污水管線二步槽底與槽臺之間直接周轉,減少了搬運步驟。
、谑┕べ|(zhì)量
施工中通過調整二步槽邊坡,使雨水干線管基落在原狀土上,避免了雨水管基的肥槽處理和不均勻沉降。雨、污水管道同時施工便于質量監督檢查。
、凼┕こ杀
首先有效控制了施工進度,減少了固定成本支出,另外減少了土方開挖量,同時減少了肥槽處理量,施工中機械、人工、周轉料的使用效率提高,從而降低了施工成本。
在這次施工中,共有六家單位共同施工,九公司施工的兩個項目均采用了雨、污水管道合槽施工技術,與其他單位的分別開槽做法相比,施工進度、質量和成本控制均占有明顯優勢,因此在整個園區后期施工中得到了推廣。
3合槽施工技術的應用條件
主要需考慮雨、污水管的中線距離是否具備合槽開挖的可能。通過圖示和計算確定開挖斷面,以保證雨、污水管能夠同時成槽且不加大土方量。如果二者中線距離過大則合槽開挖會造成二步槽臺雨水管槽底過寬,從而加大土方量;如果二者中線距離過小則雨水槽底寬度不能滿足合槽施工要求。
4施工難點及處理措施
4.1井室部位溝槽斷面處理
雨、污水檢查井的井室可根據設計圖紙適當調整位置,以保證雨水井室位置與污水井室位置錯開。遇到污水井室擴大基礎處,應調整溝槽斷面,加大二步槽底寬度,保證污水井室的施工,同時局部支護以加大二步槽邊坡,盡量保證二步槽臺寬度滿足雨水管線的施工需要。另外,應合理排管以避免雨水管線最不利點接口。遇到雨水井室擴大基礎處也采取同樣的措施。
4.2主線與支線交叉部位的處理
、傥鬯Ь與雨水主線交叉
雨、污水支線井室位置為確定位置,首先核實設計是否合理,是否存在支線與井室交叉的現象,如有則通知做設計變更。若污水支線高程低于雨水管線,可采取先進行雨水干管施工再進行污水支線施工的做法。采用砌磚支護已施工的雨水主線,從下面掏土穿管安裝污水管,污水管線采用180°混凝土管座。在溝槽內砌磚支護的同時,待污水管線施工完畢后采用混凝土回填到雨水管道基底以下50mm

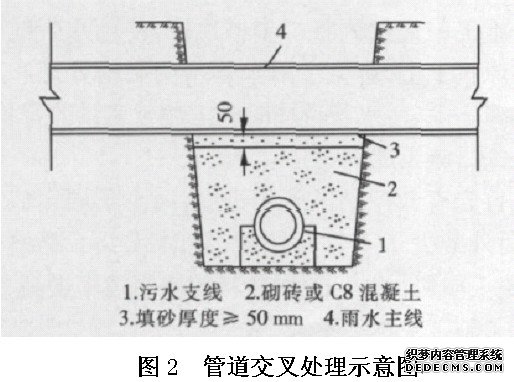

處,然后鋪一層砂,處理長度為雨水管道基礎寬加300mm。具體做法見圖2。
、谟晁Ь與污水主線交叉
因污水主線高程低,施工難度大,故一般需先施工,待回填至雨水管基高程后再進行雨水支線施工,肥槽部分采用灰土處理以防止雨水支線管基沉降。
4.3槽底高程的控制
施工中的測量工作極為重要,雨水與污水管道往往坡向不同且管段直徑有變化,故要求技術人員及測量人員提前計算各代表性斷面高程,畫出不同樁號處斷面圖,提前確定斷面變化部位并計算控制高程。重點控制井室位置高程,開挖中留出人工清槽面,做好中心樁及邊坡樁。
4.4施工順序安排
合槽施工要安排好施工順序。其原則為先主線后支線、先污水后雨水,一般的施工順序為:污水主線→雨水主線→污水支線→雨水支線。施工中應提前安排井室砌筑工作,因污水管線要做閉水試驗且埋深較大,故應盡快達到回填條件,晾槽時間過長不利于邊坡穩定(尤其是雨季)。污水溝槽部分回填后有利于對雨水干線的施工,可避免二步槽臺施工中發生墜落。
4.5降水井的布置
原則上應將降水井布置在深槽一側,但還要結合現場實際的施工道路、堆土位置等綜合考慮。如果條件允許最好布置在雨、污水管線中間及二步槽臺位置,這樣可以盡量減小降水井深度,保證干槽施工。具體情況下是否能夠布置,還要通過計算確定。如果布置在二步臺位置,則施工中應注意保護降水管井,污水管線回填后及時封堵降水井,封堵前要有明顯標識,以確保施工安全。
5結論
在適當條件下,雨、污水管道合槽施工更具合理性,但要注意解決施工中的難點問題。另外不同地質條件、不同降水設計也對開槽斷面有影響,施工中應綜合考慮。
參考文獻:
[1]黃建國.市政排水管道的施工技術與管理[J].建材技術與應用,2004,(4):27-28.
