要: 二次結構主要包括構造柱、過梁、門框柱,為了提高功效,避免模板的支設和固定,通過研究實現了構造柱、過梁的免模板施工,以及門框柱的預制施工,不僅簡化了施工工藝,而且提高了施工質量,節省了傳統模板的施工,通過該技術的實踐與分析,應用經濟效果顯著。

關鍵詞: 二次結構,構造柱,過梁,門框柱
1 研究背景
隨著裝配式建筑的快速發展,預制構件越來越多的被廣泛應用到各項施工中,成為建筑領域創新創效的熱點,也成為施工單位提升施工技術水平的重要手段,構造柱、過梁、門框柱是建筑工程重要的二次結構,其工程量大,且施工工藝復雜,是約束項目整體施工進度的關鍵因素,同時傳統施工工藝存在墻體抹灰開裂等質量缺陷。本文充分基于熱點思考,以預制門框柱施工技術、構造柱免模板施工技術、U 型砌塊過梁施工技術為專項研究,最終形成了建筑工程二次結構免支模綜合技術。達到避免傳統施工技術工藝缺陷,提高施工工效,節約模板及加固輔材,簡化施工操作環節、減少現場濕作業、提質增效的目的。
2 建筑工程二次結構免支模技術應用

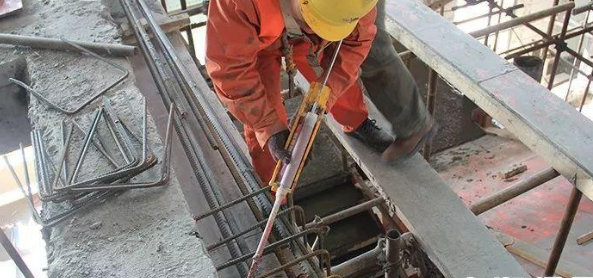

2. 1 預制混凝土門框柱施工技術應用預制混凝土門框柱施工技術的關鍵是模具的設計和制作,另外要滿足門框柱與砌體墻、導墻、地面的連接構造。根據門洞口砌體的規格、灰縫厚度及腰梁高度,計算砌體的皮數及馬牙槎高度,然后根據該墻體的馬牙槎的高度尺寸及門洞位置,繪制預制門框柱的圖紙。結合圖紙,制作門框柱模具。在預制門框柱時預留馬牙槎,根據灰縫的高度,預留砌體拉墻筋及腰梁鋼筋。預制門框柱定點統一澆筑混凝土,待混凝土強度達到 75% 后拆除模具,根據編號將門框柱搬運至現場對應的位置。預制門框柱安裝時,根部預留鋼筋與地面插筋焊接連接,下部預留鋼筋與導墻連接,門框柱頂部預留鋼筋與梁底植筋焊接連接,這樣保證了各個連接點滿足規范要求。門框柱安裝完畢后砌筑墻體見圖 1。
2. 2 構造柱免模板施工技術應用經過分析和設計優化,采用 U 型砌塊外裹層 + 混凝土實體組成代替構造柱模板,并組成構造的一部分,從而實現免構造柱模板施工,達到簡化施工工藝的目的,以及避免模板施工帶來的其他質量問題。由于構造柱有轉角構造柱、邊緣構造柱、中部構造柱,因類型的不同,導致其 U 型砌塊的類型也不同,在統計過程中采用廣聯達計量軟件根據圖紙和構造柱設置規則自動生成構造柱,導出各類型構造柱的數量,根據構造柱清單統計 U 型砌塊數量和類型。構造施工和墻體砌體同步進行,首先進行構造柱鋼筋綁扎,鋼筋綁扎完成后砌筑 U 型砌塊,最后一次性澆筑混凝土,從而快速完成構造柱整體施工,避免了構造柱模板搭設如圖 2 所示。
2. 3 U 型砌塊過梁施工技術應用采用廣聯達計量軟件根據項目結構圖紙對過梁工程量進行統計,其統計快速、準確,根據統計的工程量,計算 U 型砌塊數量,U 型砌塊在工廠中統一切割、加工后配送至施工現場。 U 型砌塊進入施工現場后,首先固定 U 型砌塊底部支撐,后砌筑 U 型砌塊,并放置過梁鋼筋,鋼筋放置好后澆筑過梁混凝土,待過梁混凝土終凝后( 10 h 后達到終凝) ,即可施工過梁上部砌體,上部砌體施工完后拆除底部臨時支撐,完成過梁施工如圖 3 所示。
3 應用效果分析對比
3. 1 預制混凝土門框柱應用效果通過與傳統現澆混凝土門框柱的比較,預制門框柱不僅避免了傳統施工工藝的不足,而且具有許多優勢,提高了施工質量效果和功效,如表 1 所示。
3. 2 構造柱免模板施工應用效果構造柱免模板施工技術節省了模板,提高了施工功效,同時提升了施工質量,避免了質量通病,如表 2 所示。
3. 3 U 型砌塊過梁施工應用效果 U 型砌塊過梁施工技術創新了傳統施工技術,節省了模板,提高了施工功效,同時提升了施工質量,避免了質量通病,如表 3 所示。
4 基于二次結構免支模技術實際應用
以某在建項目為例,該項目利用廣聯達計量軟件根據施工圖紙對門框、構造柱以及過梁分別進行工程量統計。與傳統施工工藝進行經濟對比,得出以下結論。
4. 1 預制混凝土門框柱應用經濟效果經過計算和統計,該項目門框柱總共 1 645 個,需要混凝土方量: 326. 75 m3 ,現澆需要模板周轉料: 792. 2 m2 。 1) 節省過梁模板產生的費用如表 4 所示。2) 節約人工費用。預制門框柱使施工工效由 2 d /榀縮短到 0. 5 d /榀,工效提高了 4 倍左右,每榀節省施工成本 280 元,共計約節約費用: 1 645 ÷ 2 × 280 = 230 300 元。 3) 節約混凝土費用。由于預制門框柱混凝土澆筑不受砌體施工限制,可充分利用現場結構混凝土余料,經統計平均節省混凝土占總量約 1 /4,為 326. 75 × 0. 25 = 81. 687 5 m3 ,節 約 費 用: 81. 687 5 × 400 = 32 672 元。4) 節約工期。預制門框柱作業不受砌體砌筑施工影響,可提前完成門框柱的作業,加快了二次結構施工,縮短了工期 35 d。
4. 2 構造柱免模板技術應用經濟效果按照規范要求,砌體工程中需要設置構造柱的情況有: 不同材料交接處、內外墻交接處、墻長大于 4 m、砌體無約束端、洞口寬度大于 2 m 等。通過軟件工程量計算,該項目需設置構造柱 3 236 根。 1) 節省模板產生的費用如表 5 所示。2) 人工費節約。構造柱免模板施工技術將原來的七道工序,變成現在的僅僅需要砌筑與混凝土澆筑兩道工藝,有效提高了施工效率,每道墻體的工期由3 d 縮短到1 d,每2. 5 m 高構造柱可節省施工成本 102 元。本項目總共可節約人工費用: 102 × 3 236 × 3 ÷ 2 = 49. 510 8 萬元。該項成果的應用給項目帶來的直接經濟效益合計: 49. 510 8 + 50. 127 2 = 99. 638 萬元。需求,長度滿足要求的拱架較多,能滿足四組側墻同時施工。最終確定采用第三種方案的側模加固骨架并確立了支頂方案,多個工作面可同時施工,為暗挖主體早日完工奠定良好的基礎。
