摘要:一直以來,由于公路項目預算和標底編制中直接將預制場費用分?jǐn)側腩A(yù)制箱梁混凝土費用中導致預制場費用不明確,并受工程規模及編制人員經驗、施工方案等因素限制,造成預制梁費用中預制場攤?cè)氡壤邦A(yù)制場規模在合約澄清中存在爭議,特別是在預制箱梁費用報價偏低時更難以處理。在目前廣東省內實行“雙標”管理中對預制場建設提出了較高要求,通過對沿江項目標準化程度較高的典型小箱梁預制場建設費用進行測算,并與現行預算定額及標底文件進行對比,為同類項目提供參考。
關鍵詞:沿江高速 小箱梁 預制場 費用
1. 概況
本文選取的工程案例為沿江高速公路(深圳段)工程路基橋涵合同之一,路線全長8691米,設計時速100公里/小時,半幅橋?qū)挒?9.85米,雙向八車道高速公路,工期28個月。本合同全部為橋梁工程,橋梁結構由主跨216米矮塔斜拉橋、連續剛構、等截面現澆箱梁和預制組合連續梁組成。其中預制結構約占主線長度60%,共1760片30米預制組合連續箱梁,預制混凝土量89283m3。
由于本項目沿海岸線建設并位于灘涂區域,對結構耐久性要求較高,為減少后澆混凝土接縫數量,經過比選,采用了半幅四車道五片預制梁布置方式,造成本項目預制梁尺寸及重量均較部頒標準圖大。預制梁具體尺寸如下:邊梁頂板預制寬度3.525m,中梁預制寬度3.2m,梁高1.8米,濕接縫標準寬度0.75m。半幅由2片邊梁和3片中梁組成。30m邊跨邊梁、邊跨中梁、中跨邊梁和中跨中梁吊裝重量分別為:138.1t、131.6t、133.4t、126.1t。
2.預制場建設方案
預制場占地面積38978 m2,設置4臺跨徑37.5m的80t和4臺跨徑37.5m10tt龍門吊。包括鋼筋加工區、鋼筋綁扎區、制梁區、預留臺座區、存梁區五部分。鋼筋加工區分為兩部分:鋼筋加工區和鋼絞線加工區,鋼筋加工區主要進行預制箱梁鋼筋制作和鋼絞線下料。
鋼筋綁扎區共設置16個綁扎臺座:4個頂板綁扎臺座和12個底腹板綁扎臺座。
制梁區設兩條生產線:梁場1#線和梁場2#線,共60個制梁臺座和45個存梁臺座,存儲能力為195片。由于淤泥質軟土深度近13米,按制梁臺座均勻沉降控制值≤50mm,不均勻沉降控制值≤10mm的標準進行基礎處理,臺座及龍門吊基礎采用400A預制管樁和500mm粉噴樁進行處理。模板采用液壓系統進行調節的組合鋼模板。預制場總體平面布置見圖1:
圖1 預制場平面布置圖

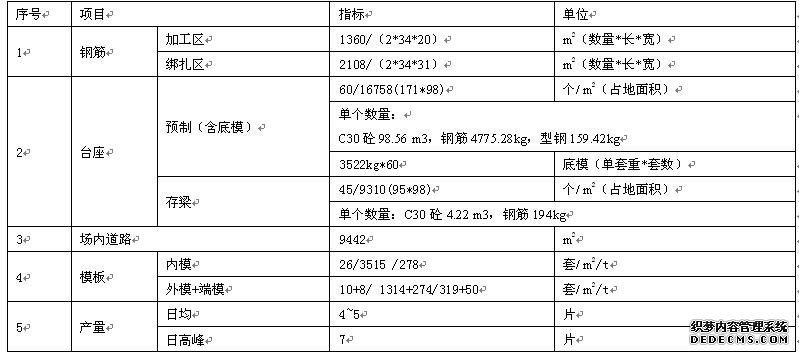

3. 預制場主要技術指標
4. 預制場工程費用分析
根據上述預制場建設方案僅對預制場實際工程費用進行分析(未計入配套拌和站設建設及供配電設備費用),同時,將占預制梁費用較多的模板費用進行單獨測算,并與標底及定額指標對比如下:

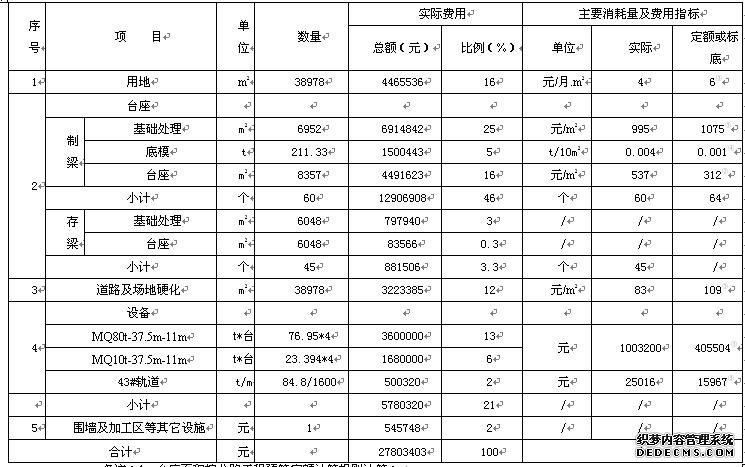

表一 預制場建設費用表
備注:1、臺座面積按公路工程預算定額計算規則計算;
2、價格按照承包人2009年分包單價及市場價格計算;
3、設備攤銷費標底編制時設備使用周期按16個月計算。由于實際使用周期達24個月,如按定額規定計算造成設備實際攤銷費用不合理,表中設備攤銷實際數據按實際費用10年殘值5%直線折舊計算。

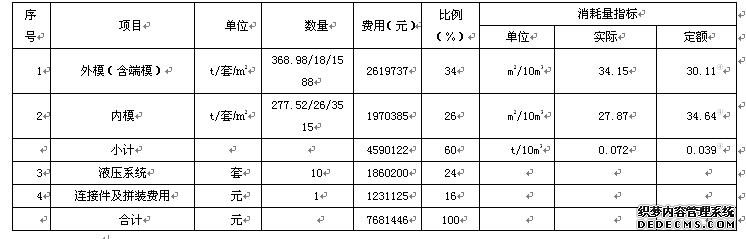

表二 模板消耗量表
備注:1、模板接觸面積以模板實際面積和預制數量最多的中跨中梁數據(48.5m3砼/片)作為計算指標;
2、模板實際消耗量指標按預制箱梁混凝土數量一次性分?jǐn)傆嬎恪?/p>
5.結論
1、預制場工程費用在大標段分標方案中由于受建設規模大、周期廠等原因影響,造成用地費用呈上升趨勢,并且占總費用比例較大;
2、由于受防腐要求和近海灘涂軟土區建設條件限制,沿江項目預制臺座基礎處理及T型地梁結構臺座實際費用較定額指標明顯增加,其中基礎處理費用占預制場費用的25%,臺座及底模費用達到定額消耗量的2倍以上。
3、由于預制場標準化、工廠化及設備投入較高,造成小箱梁預制場費用按預制混凝土數量分?jǐn)傊笜?biāo)達264元/m3,是同類項目的2~3倍。
4、按目前預制場產能計算,為提高剛度保證預制梁外觀質量,沿江預制梁模板(含支撐結構)消耗量明顯較定額增加,同時,采用液壓系統拆裝側模后,費用較定額有所增加,但模板拆裝工效較原人工拆裝方式明顯提高,單片梁周期縮短約2天。
參考文獻
[1] 江蘇省交通規劃設計院.沿江高速公路(深圳段)工程施工圖設計文件.2008
[2] 沿江高速公路深圳段工程第*合同段預制場方案
[3]沿江高速公路深圳段工程第*合同段標底文件
[4]交通公路工程定額站.公路工程預算定額(JTG/T B06-02-2007)北京:人民交通出版社,2007.
轉載請注明來自:http://www.jinnzone.com/kejilw/gonglugongchenglw/15595.html
