一、工程概況
內蒙古電建三公司承建的達電三期5#機組鍋爐基礎,是達電三期2×330MW機組擴建工程建設的重點工程之一。其中,J-1a、J-1b南北兩側鍋爐筏式基礎為鍋爐基礎群的重中之重,兩個筏式基礎埋深-5.90m,墊層采用C15混凝土厚100mm,單個筏式基礎混凝土用量為1320m3,根據日本JASS5鋼筋混凝土規范中,對大體積混凝土含義規定:構件斷面最小尺寸大于50cm,由水化熱產生的最高溫度與室外溫度之差值在25℃以上時稱為大體積混凝土,所以從測溫?cái)?shù)據和混凝土斷面尺寸來講,鍋爐基礎J-1a、J-1b均為大體積混凝土施工。
由于施工時正值秋季,當?shù)貧鉁刂形巛^高,早晚較低溫差較大。考慮到澆筑大體積混凝土?xí)r產生溫度裂縫破壞,在施工之前對鍋爐基礎混凝土澆筑施工方案進行了合理的設計和計算。在施工中混凝土澆筑方法和溫控措施緊密結合,保證了混凝土的施工質量,未出現澆筑大體積混凝土?xí)r產生的溫度裂縫。
二、分析鍋爐基礎裂縫產生的原因
溫度裂縫是由于大體積混凝土截面尺寸較大,在硬化期間水泥水化過程中釋放的水化熱所產生的溫度變化和混凝土收縮,以及外界約束條件的共同作用產生的溫度應力和混凝土收縮應力而引起混凝土結構出現裂縫。為避免溫度裂縫的產生,就必須從產生裂縫的原因入手,并有效地控制裂縫的產生和發展,達電三期筏式鍋爐基礎因?qū)俅篌w積混凝土施工,內部的水化熱較高,并且熱量不易散發,因而內部混凝土的溫度會很快升高。同周圍環境相比出現溫差,當時室外最高溫度為+20℃,而混凝土內部溫度第三天中午的最高值達到+72℃。根據國標顯示,內部梯度大于15℃容易產生裂縫,為了避免溫度裂縫就必須從根本原因入手,有效的控制產生裂縫的原因。
三、材料選用
3.1、為了解決內外溫差降低水化熱,選用Ps32.5蒙西產低水化熱礦渣硅酸鹽水泥。
3.2、選擇骨料級配良好含泥量較低的骨料,鍋爐基礎的骨料含泥量為碎石0.5%,砂為1%。

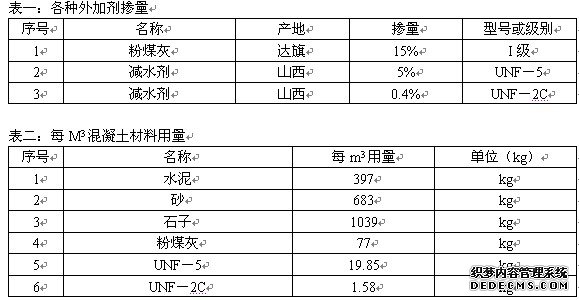

3.3、為了節約水泥改善混凝土的和易性,摻入相應的外加劑。(見表一)
3.4、降低水灰比,選擇合理的配合比。(見表二)
四、澆筑方法
由于鍋爐筏式基礎屬大體積混凝土,對整體性要求較高并且需連續澆筑。因此在施工工藝上采取了兩臺T60拖式泵從一端開始分層、分段進行澆筑,(混凝土坍落度為平均為14.5),避免了冷縫的產生。為了減少混凝土的溫度應力變化,控制裂縫的產生,故將鍋爐基礎中間部位設置后澆帶(設計要求),后澆帶尺寸為1000mm。在分層澆筑時,每層厚度為30cm左右,混凝土振搗從上到下,并逐漸上移,振搗過程中快插慢拔,搗點均勻,并連續排列,振搗時間為20S。
五、降低混凝土入模溫度和降低混凝土溫度
5.1、由于筏式鍋爐基礎施工正值秋季,中午氣溫較高,所以澆筑時合理安排開盤時間,盡可能少占用中午時間。
5.2、采用達電三期地下小拌和降低了混凝土入模溫度。
5.3、在混凝土澆筑之后,做好混凝土保濕,并在混凝土內部設置降溫水管,使混凝土緩慢降溫,并做好混凝土養護工作。
六、混凝土測溫措施
為了及時掌握混凝土內部溫度變化,對筏式基礎混凝土進行了測溫控制。
6.1、測溫方法:采用預埋測溫導線,用電子測溫儀進行測溫。
6.2、測溫點布置,見圖(單個筏式基礎)

6.3、溫度監控從混凝土澆筑后12h開始測溫,升溫階段每2h測一次,下圖為24小時測溫最高值。
七、混凝土內部升的理論計算和實測分析
根據大體積的混凝土檢查公式Tmax=T0+Q/10=20+397/10=59℃
T0-混凝土澆筑時溫度T0取高值20℃
Q每m3水泥用量397kg
7.1、混凝土的水化絕熱長值:
T(t)=CQ/CP(1-e-mt)
式中T(t)-混凝土澆筑完t段時間的絕熱溫升值(℃)
C-每立方米混凝土水泥用量,配比為每立方米:水泥:397kg,砂:683,石子:1039kg,水:198kg(此配比為參考配合比已摻15%粉煤灰)
Q-每千克水泥水化熱量:普硅Ps32.5水泥
3a:取3147a:取354
c-混凝土的熱比利時取0.96(J/KG•K)
p-混凝土質量密度取2400kg/m3
e-常數取0.718m-一般取0.2-0.4
t-混凝土澆筑后至計算的天數
T(3)=(262×314/0.69×2400)×(1-2.718-0.30×3)=29.3(℃)
T(7)=(363×354/0.96×2400)×(1-2.718-0.3×7)=48.8(℃)
7.2、混凝土的拌合物的理論溫度:
T0[0.9(mceTce+msaTsa+mgTg)+4.2Tw(Mw-WsaMsa-WgMg)+C1(Wsa
Msa+WgMg)C2(WsaMsa+WgMg)]/[4.2Mw+0.9(Mce+Msa+Mg0)]
式中:每立方米混凝土中材料用量:Mw(水)198kgMce(水泥)397kg;
Msa(砂)683kg;Mg(石)1039kg
水、水泥、砂、石的溫度Tw:15℃、Tce:15℃、Tsa:20℃、Tg:20℃
砂、石含水率:WsaWg;Wsa取5%Wg取2%
水的比熱容及溶解熱;C1、C2;當骨料溫度7℃時C1=4.2,C2=0
因此:T0-[0.9×(397×15+683×20+1039×20)+4.2×15×(198-0.05×
683-0.02×1039)+4.2×(0.05×683×20+0.02×1039×20)/[4.2×
198+0.9(397+683+1039)]=18.2℃
7.3、混凝土出機溫度:
T1=T0-0.16(T0-T1)
式中T1:混凝土出機溫度T0:攪拌刪內溫度取20℃
T=18.2-0.16(18.2-20)=18.5℃
7.4、混凝土的入模溫度:
T2=T1-(att=0.032n)(T1-Ta)
式中:tt-混凝土自運輸?shù)綕仓䲡r(shí)的時間,按0.2h計算
n-混凝土拌合物轉運次數
Ta-混凝土運輸時的環境溫度(℃)
a-溫度損失系數,當用混凝土攪拌車運輸時:a=0.25
因此入模溫度為:T2=18.5-(0.25×0.2+0.032×1)(18.5-20)=18.6℃
7.5、混凝土的最高溫度值為入模溫度與混凝土的水化比熱絕熱升值之和。
既3天時:T=T2+T(3)=18.6+29.3=47.9℃
7天時:T2+T(7)=18.6+48.8=67.4℃
施工成果
1、在大體積混凝土施工前一定要編制合理的施工方案,只要施工技術措施得當,施工方法合理,完全可以控制溫度裂縫的產生。
2、采用低水化熱水泥并摻入復合外加劑,加強養護并控制內外溫差,延緩降溫速度是防止大體積混凝土溫度裂縫的有效措施。
3、最高升溫出現混凝土澆筑后的三天,而隨著時間的推移而逐漸降低。
4、大體積混凝土施工時,注意環境因素變化,做好養護保溫工作。
5、在澆筑混凝土?xí)r,盡可能放慢澆筑速度。
6、測溫點布置要合理,24小時測溫,真實的反映內部和表面溫度變化。
7、施工前進行技術交底,認真檢查現場拖式泵攪拌站的工作情況,明確職責,加計量和攪拌時間,定期檢查混凝土壩落度和各罐的入模溫度,發現問題及時解決。
