淺談貴州地區城市(城鎮)污水處理項目管理

發布時間: 1

淺談貴州地區城市(城鎮)污水處理項目管理
崔忠明
摘要:政府在“ 十二五”規劃中,致力于將中國經濟導引至低碳、高效的可持續發展軌道,其中“節能減排”更是一項硬指標,作為行業人士,我們有責任、有義務把多年從事污水處理項目管理的經驗梳理出來,與同行探討、共勉。
關鍵詞:污水處理 項目管理
一、城市生活污水處理工藝簡介
㈠城市生活污水水質特點
根據相關環境監測統計數據,貴州省中小城市(城鎮)生活污水中的主要污染物及設計值見下表:

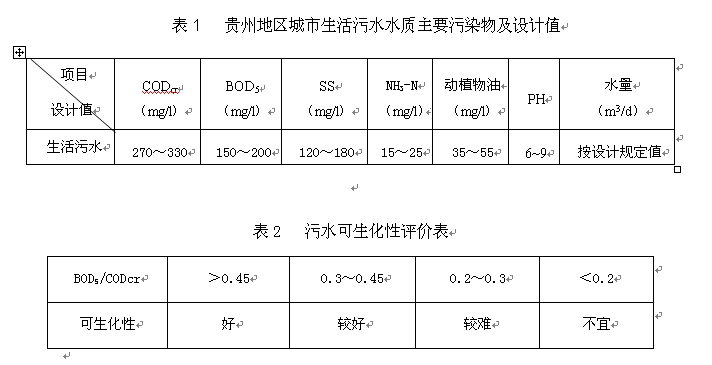

貴州省中小城市(城鎮)生活污水中的主要污染物及設計值



生活污水可生化性指標BOD5:CODcr=0.55~0.61。
水質特點綜合評價為:可生化性好的較低濃度有機污水。
㈡城市生活污水處理執行標準
⒈《污水綜合排放標準》(GB8978-1996)一級A

GB8978-1996)一級A



⒉《一般工業固體廢物貯存、處置場污染物控制標準》(GB18599-2001)Ⅱ類
㈢貴州地區城市生活污水處理常見工藝流程

貴州地區城市生活污水處理常見工藝流程



廢水回流
生活污水 達標排放

外運

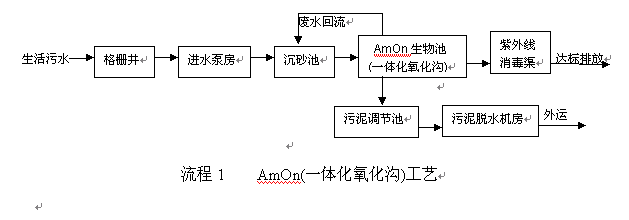

流程1 AmOn(一體化氧化溝)工藝

流程特點:通過格柵井、粗格柵(進水泵房)、細格柵(沉砂池)三級物理過濾,去除粒徑大于3~4mm的固體顆粒,有效去除SS。
采用AmOn生物池(一體化氧化溝),工藝流程短、構筑物少,節省建設用地和投資。
二、污水處理項目管理要點
㈠設計階段
⒈工藝流程
工藝設計是決定項目成敗的核心和靈魂,前面提及的AmOn(一體化氧化溝)好氧工藝為常見工藝。具體采用何種工藝應由設計人員進行詳盡的技術、經濟比選后方能確定。
工藝流程的選用應符合下列原則:
⑴工藝先進;
⑵經濟合理;
⑶節省用地;
⑷運營成本低。
⒉設備選型
工藝流程確定后,設備選型工作尤為重要。設計人員應按照《城市污水
處理設備選型手冊》和業主需求進行設備選型。設備選型工作通常應遵循以
下原則:
⑴符合行業產品發展方向;
⑵生產、制造工藝成熟、可靠;
⑶產品的耐久性、可維護性好;
⑷能與自動控制系統匹配;
⑸能滿足環保部門在線監測的要求。
⒊總平面布置
總平面布置應根據場址地形地貌,結合進水總管位置及埋深綜合考慮?偲矫娌贾梅桨笐符合以下原則:
⑴滿足工藝流程要求;
⑵盡量采用重力流;
⑶水泵揚程最小;
⑷預留擴產用地。
⒋專業設計之間的配合
污水處理廠的各階段設計牽涉到環保、工藝、設備、建筑、結構、給排水、電氣、自動控制等多項專業,設計人員之間能否及時溝通和進行深度技術探討,是設計質量成敗的關鍵。
專業設計工作應遵循以下原則:
⑴設計小組應專業齊全、人員配套;
⑵設計負責人應由工藝設計人員擔任,其余專業均應圍繞工藝要求展開設計工作;
⑶嚴格按照工藝→設備→建筑→結構→給排水→電氣→自動控制的順序開展各專業設計工作,并嚴格執行施工圖專業會簽制度;
⑷未經業主指定或同意,不得將特殊設計或?qū)I(yè)設計進行分包。
㈡設備采購階段
設備選型工作結束,并經業主技術認定和投資許可后,即可進行設備采購招標工作。設備招標應注意以下事項:
⒈一般不要接受聯合體投標,除非有專利技術(設備)提供方;
⒉業主可從對產品的認知度和公信力角度出發,在招標條款中指定重要
設備、核心設備、重要儀器儀表的產地和廠家,并列出指定采購項目一覽表。
投標單位必須按照業主指定采購項目清單進行投標報價和作出質量承諾。
設備采購工作提前進行的重要意義:
⒈非標設備生產廠家可及時提供產品樣本給設計人員進行土建單體設計;
⒉設備有訂貨、生產周期,提前采購利于土建承包商提供安裝條件后能及時進行設備安裝、調試,節省工期;
⒊業主和監理咨詢單位有較充足的時間監造設備制造質量。
㈢設備監造階段
當設備招標工作結束,確定了設備供貨方后,應重視設備監造工作(特
別是非標設備)。該項工作可由業主和監理咨詢單位聯合實施,向設備生產
廠家派駐設備監造工程師進行現場監造,并重點控制以下內容:
⒈審查設備制造單位報送的設備制造生產計劃和制造工藝方案;
⒉對設備制造的新技術、新材料、新工藝的鑒定書和試驗報告進行審核;
⒊審查設備制造中的原材料,外購配套件、元器件、標準件及材料質量證明文件檢驗報告;
⒋ 對設備制造過程進行監督和檢查,對主要及關鍵零部件制造質量進行
抽檢;
⒌審核設備制造過程中的調試、整機性能檢測和驗證;
⒍審核設備的防護和包裝措施、運輸、裝卸、安裝的要求,以及相關的技術文件;
⒎ 參加制造商與設備供貨方的開箱、清點、檢查、驗收,移交技術文件;
⒏審核設備制造的中間及結算文件。
㈣施工招標階段
施工招標宜采用施工總承包模式,擇優選擇綜合實力強、信譽良好的品牌企業。把建安工程劃分為數個合同包固然可以降低項目風險,但同時也有弊病,即加大了業主和監理咨詢單位的協調工作,協調工作做不好反而會影響項目進度,增加工期風險。
㈤施工監理階段
⒈土建施工監理
⑴應要求施工單位先行施工廠區道路及排水工程,為施工物料的運輸和
場地排水提供條件;
⑵采用重力流的構筑物應對高程進行嚴格控制;
⑶嚴格控制抗?jié)B混凝土的澆筑工藝和澆筑質量;
⑷后澆帶的處理:雖然現有的結構設計規范規定:后澆帶的技術間歇時間不低于35天,但由于商品混凝土中摻加了粉煤灰,混凝土后期強度提高較慢,混凝土在35d內并未全部收縮完成。因此后澆帶的技術間歇時間宜為60d,否則后澆帶極易成為抗?jié)B薄弱部位;
⑸套管(防水套管)預埋、孔洞預留:防水套管預埋、孔洞預留工作一定要和土建的鋼筋、模板工程同時進行,并確保軸線、高程、尺寸精確無誤。監理人員要對此項工作進行專項檢查和組織隱蔽驗收,符合要求后方準予隱蔽。
⒉設備安裝調試
機械設備、自控設備、工藝管道安裝按照施工階段監理工作程序進行監控即可。在此僅強調一下設備調試的技術要求:
⑴調試前應查閱所有設備的安裝質量記錄,對不符合要求的須整改并進行復驗,所有設備安裝質量應符合技術協議書及制造廠規定的技術要求;
⑵調試前應檢查所需工具、材料、各種油料、動力等準備充足,確保試車階段的供應,同時設備運轉時安全防護措施應配備齊全;
⑶試運轉的步驟一般為先輔機后主機、先部件后整機、先空載后帶負荷、先單機后聯動的步驟進行,上一步未符合要求,應整改合格后方可進行下一步的調試工作;
⑷試運轉前應對不參與運轉的系統及附件拆除或隔斷;
⑸設備的轉動部位,通過手工盤動,同時應檢查潤滑情況是否良好,涉及設備的冷卻系統應先開啟;
⑹首次啟動應采用點動的方式,以檢查設備的運轉方向是否準確,判斷設備有無碰撞后方可正常啟動;
⑺在試運轉過程中,應對設備的振動、溫升、噪聲、工作電流、轉速、潤滑冷卻系統進行觀察和測量,并做好測量記錄;
⑻設備的調試應在業主、監理、制造廠等相關人員到場的情況下進行;
⑼設備調試檢驗標準應符合相關設備技術標準的要求,并按照設備制造廠的技術規定執行。
㈥項目驗收階段
⒈單機調試合格后,業主組織聯動試車并形成試車記錄。
⒉根據項目備案規定,業主組織消防、環保等專項驗收。
⒊參建各方提交完整竣工資料、承包商提交竣工驗收申請、業主及時組織竣工驗收。
